场地和基础
(1)应根据换热器的结构型式,在换热器的两端留有足够的空间来满足拆卸、维修的需要。多台换热器排列时,应使管箱管口处于同一垂直面上。既便于配管和节约检修用地,也可保持整齐美观。
(2)活动支座大基础面上应予埋滑板。
(3)支座位置和水平度、垂直度等允许误差如下表所示。
安装前的准备
(1)可抽管束换热器安装前一般应抽芯检查、清扫。抽管束时,应注意保护密封面和折流板。建设单位参与制造厂试压验收,运输距离较短且短期内安装的换热器,可免抽芯检查。这种情况,必须保证换热器所用的垫片是符合规定的。
(2)安装前应进行压力试验。当图样有要求时,应进行气密性试验。
地脚螺栓和垫铁
(1)活动支座大地脚螺栓应装有两个锁紧的螺母,螺母与底板间应留1~3mm间隙。
(2)地脚螺栓两侧均应有垫铁。设备找平后,斜垫铁可与设备支座底板焊牢,但不得与下面的平垫铁或基础滑板焊死。
(3)垫铁不应妨碍换热器热膨胀。
其他要求
(1)应在不受外力的状态下连接管线,避免强力装配。

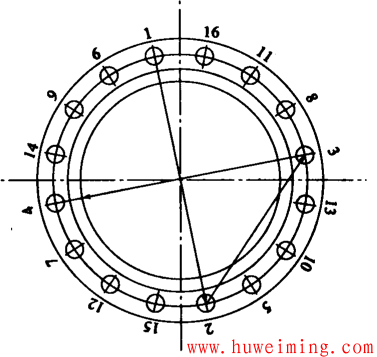

(2)拧紧换热器螺栓时,一般应按下图所示的顺序进行,并应涂抹适当的螺纹润滑剂。
